裝修 – 如果可以重來,我會…

上次分享了選購材料的經歷,今次想講裝修的流程。如果可以重新來過,我會…
裝修的流程大约有前期準備,中期有清場,水泥,磚牆,木工及油漆。後期是執漏以及日後的保養。
前期的準備

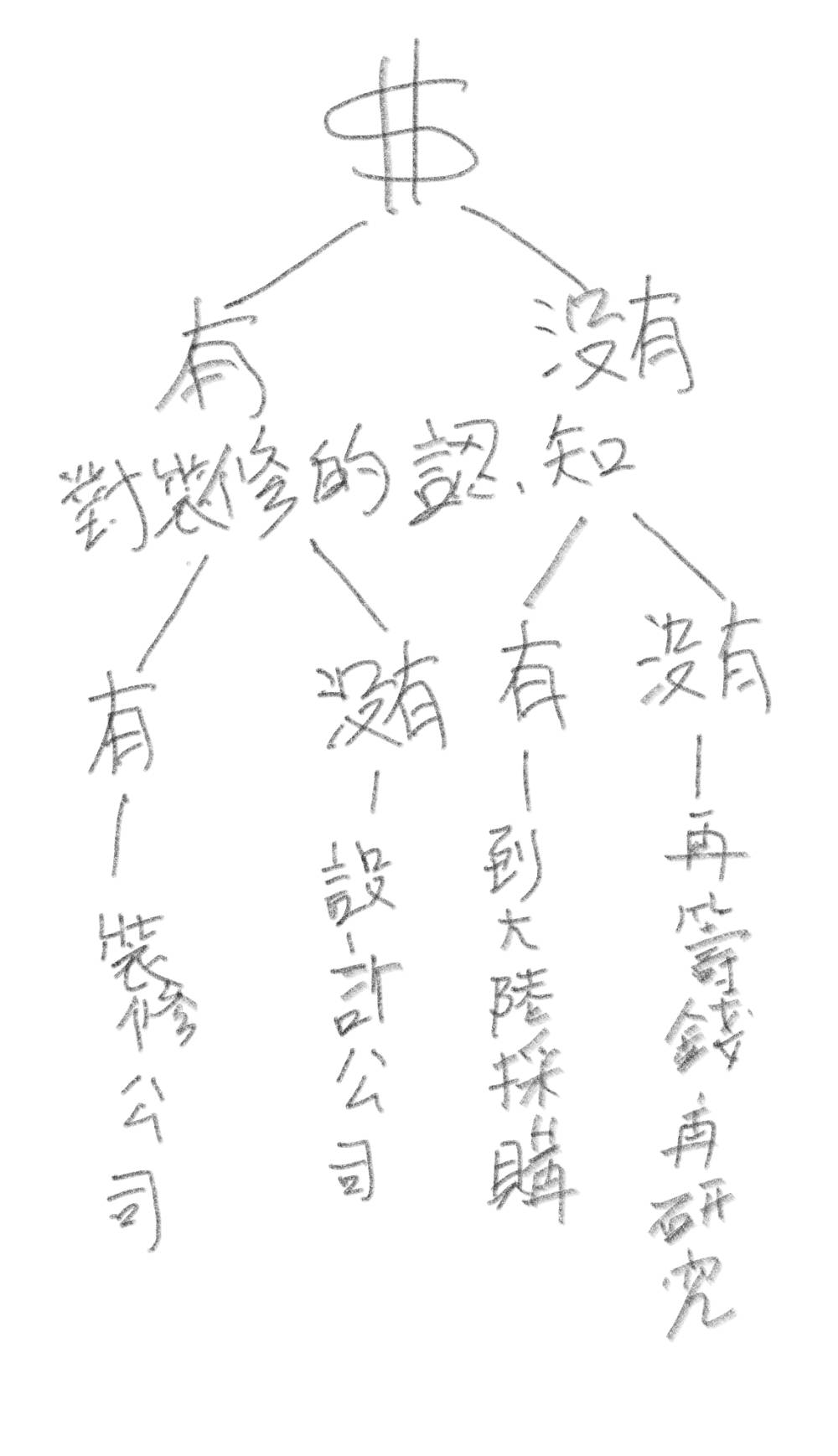

當決定要裝修後,便要選擇方法和預算用多少,首先考慮預算是否鬆動,如果是的話,是否對設計有一定認知,是的話,可以把自己的圖直接找裝修公司談談,否則可以找設計公司幫忙,這方面收費便會高些,不過可以確保自己的想法能夠實行。
如果預算比較緊,但對裝修材料及流程有認知的話,可以上大陸採購材料,價錢可以慳很多。

我當時便找了網上平台,希望一個平台找到幾間設計公司作比較。選定設計公司或裝修公司後,除即要選擇材料,配合家居風格和預算,預先選好材料是為了下一步正式工程的展開。選材包括石材,地板,磚牆,傢俬,以及後期的家居電器,潔具等等,預早決定,可以清楚尺寸距離。
中期
到這時候應該已有大概的平面圖和家俬圖和工程圖,裝修工程公司亦開始進場。
- 清拆作業
- 打墨線
- 水電煤
- 分體式冷氣安装
- 泥水
- 傢俱木門安装
- 油漆牆纸
- 電掣燈飾電器
- 清潔

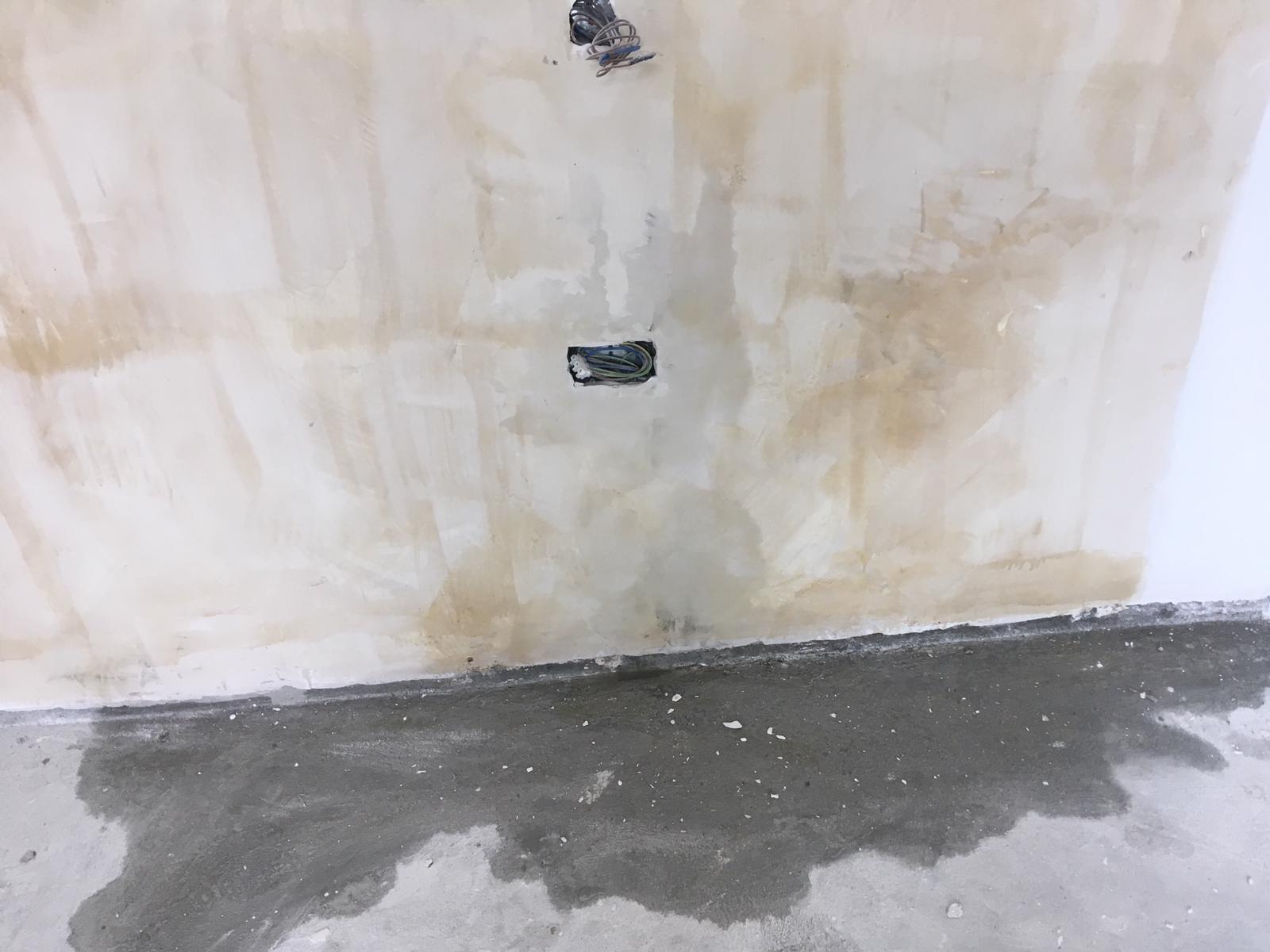

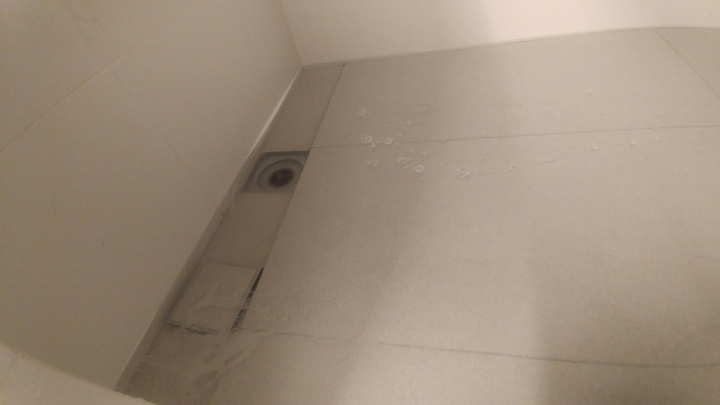

前一部份主要泥水電工,所以家中的插蘇位,網線位要決定好,否則日後只可以用明線,會有礙觀瞻。泥水作業亦都包括磚牆,窗臺石安裝,要注意做好試水,日後廁所或窗户漏水的其中一個原因。
泥水基本工作完成後,木工除即進場,這時屋內的尺寸可能巳改變,所以會再覆尺,解保尺寸高度長度跟工程圖纸。這時候如果没有再覆尺,臺面可能會做矮了或做短了。
當傢俬安装完成後,油漆工便會進場油油,油漆除油牆壁外,確保能夠遮底外,也要注意傢俬和牆之間的收口位。如果是外判给其他傢俬公司的話,收口位會另設收費。
後期
後期部份是電掣燈飾等安装。這部份如果不是在本地購買的,就要向店員查詢。解保安裝使用無問題。最後,有些公司是包括裝修後清潔的,這是很貼心的服務,但是也要注意,有些清潔服務員會貪一時方便,把很多的裝修廢物掉進坑口,因為裝修廢物灰塵特別多,很容易瘀塞,本來差一點就可以開開心心迎接新居的,但是這麼一來,便没法享受。所以如果可以的託,要多提醒。

最後,到執漏,裝修流程大部份完成。回想最初,真慶幸设没有遇上爛尾。
但其實過程中發生一段小插曲,就是在打坑準備裝電線的過程中,剛好遇上10號風球,外牆滲水,剛好滲入電線喉管,於是馬上叫停工程,並通知屋苑管理處進行維修,因為香港大部份屋苑外牆是公家的。後來發現是因為屋苑樓齡老化,瓦仔鬆脱,需要重舖,這下子就停了一個月。

所以日後装修前,如果碰上牆壁或窗邊滲水,先要找出原因及根治滲水問題後才進行装修,否則工程完結無期。
